 18. Mai 2012
Martin Poloczek

Aktuell:
18.05.2012

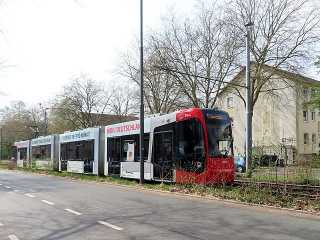

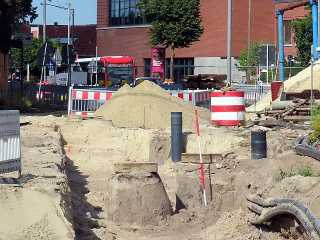

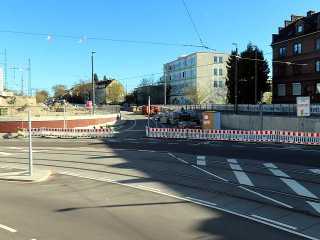

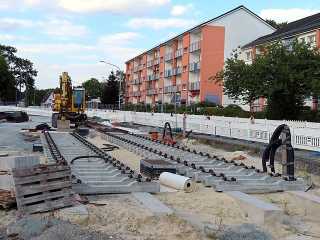

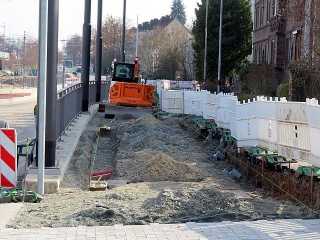

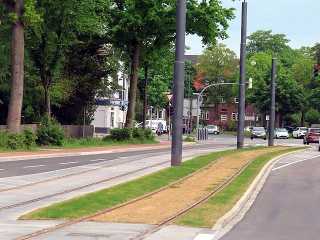

Linie 4: Der siebte Bauabschnitt am 06.05.2012

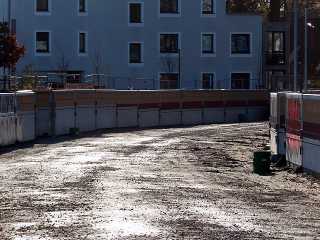

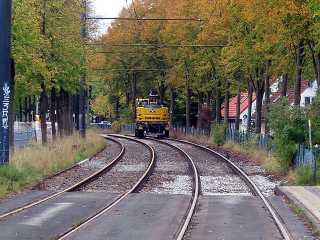

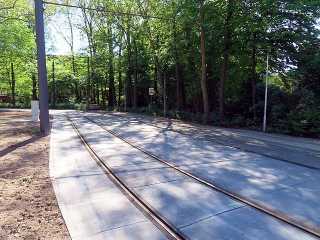

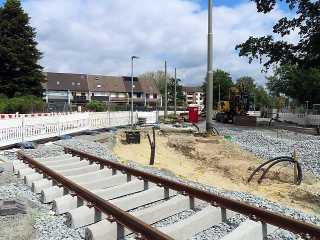

Am siebten Bauabschnitt
Am siebten BauabschnittAm siebten Bauabschnitt

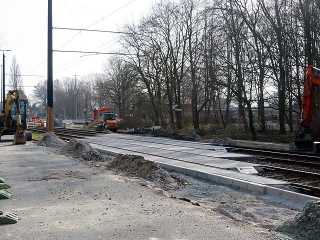

Am 06.05.2012 am siebten Bauabschnitt.

17.05.2012

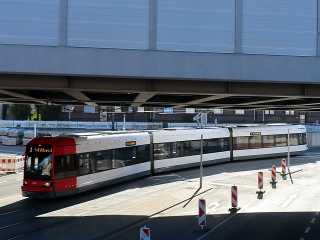

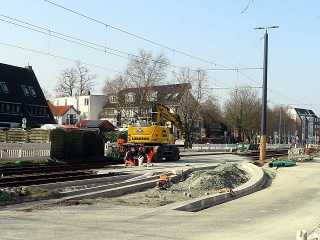

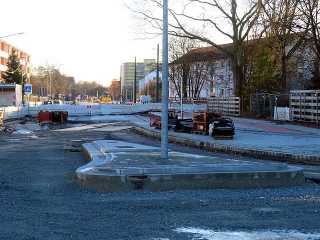

Linie 4: Die Bauabschnitte 4 und 9 am 06.05.2012

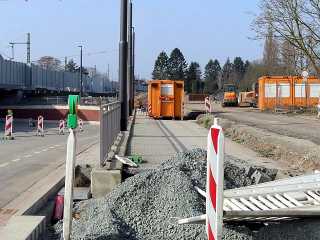

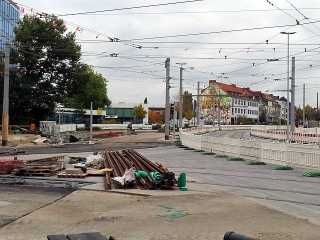

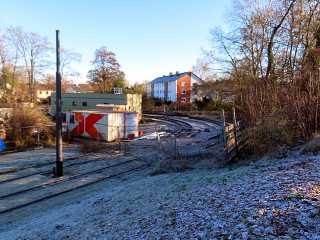

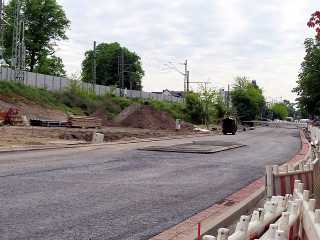

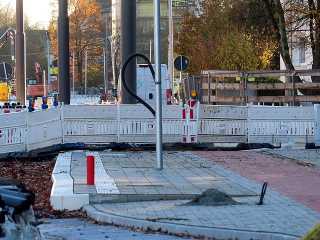

An der Doktor-Sasse-Straße

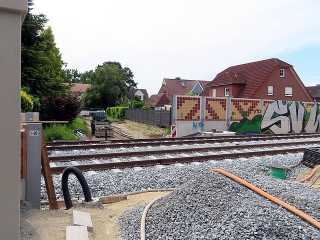

Auf dem vierten Bauabschnitt wird mittlerweile innerhalb der zukünftigen Gleistrasse und der stadtauswärtigen Fahrbahn gearbeitet

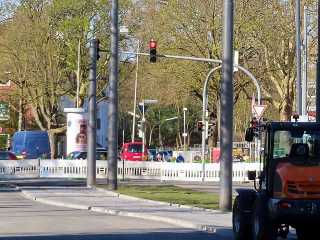

Auf dem neuten Bauabschnitt ging Anfang Mai der Abriss der Kneipe Falkenberger Kreuz weiter.

16.05.2012

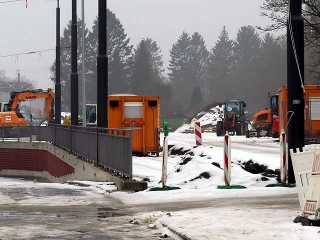

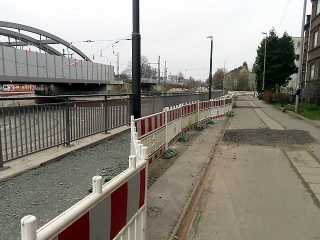

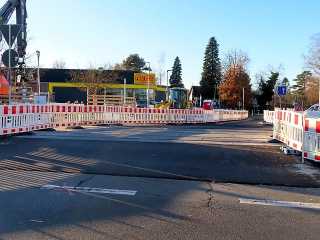

Linie 4: Am 06.05.2012 an der Flutbrücke

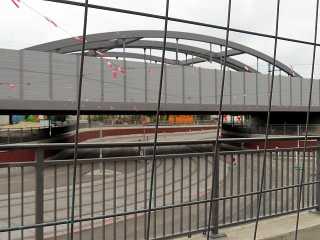

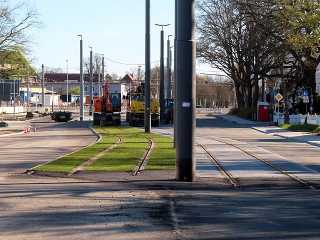

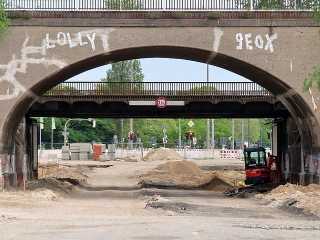

Seit Ende April entsteht auf der Flutbrücke eine Holzform für den Überbau. Am 06.05.2012 hatte die Holzform besonders auf der nördlichen Brückenhälfte noch größere Lücken.

15.05.2012

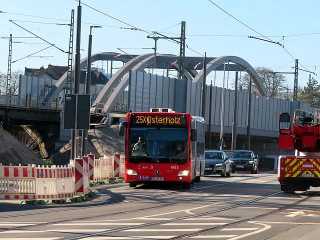

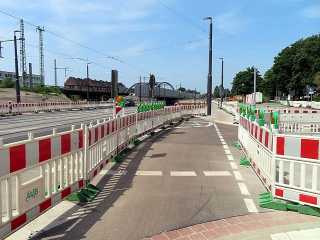

Gleisbau in Lilienthal beginnt

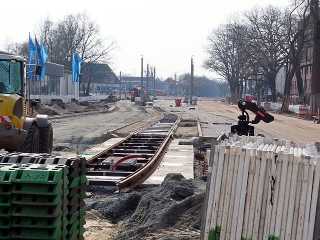

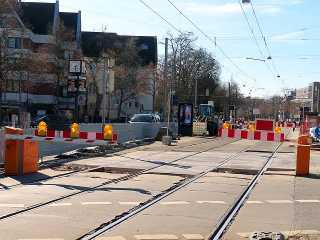

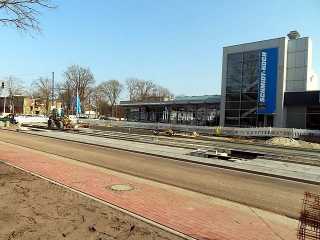

Linie 4: Der zweite Bauabschnitt am 13.05.2012

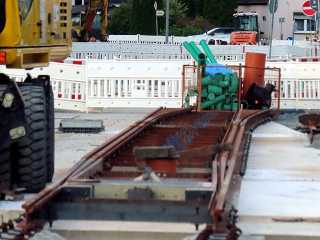

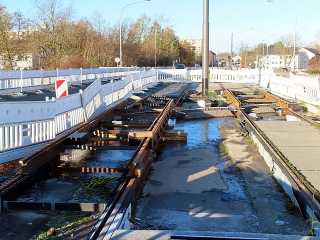

Gleisbau

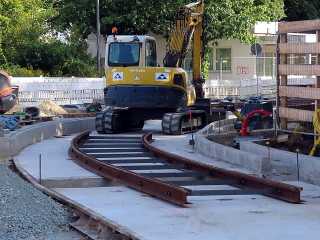

Heute wurde gegen 10 Uhr unweit der Haltestelle Trupe ein Gleisjoch symbolisch verlegt. Für diesen Anlass war die lokale Prominenz anwesend. Insgesamt liegen seit gestern zwischen der Haltestelle Trupe und der Torneestraße 15 vormontierte Gleissegmente.

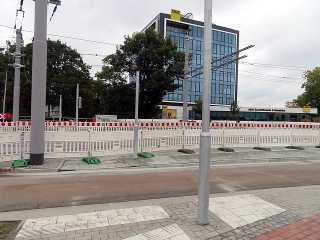

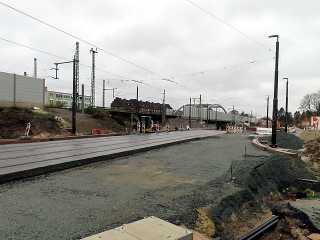

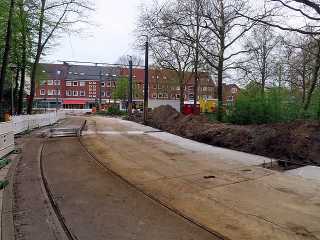

Am 13.05.2012
Am 13.05.2012Am 13.05.2012

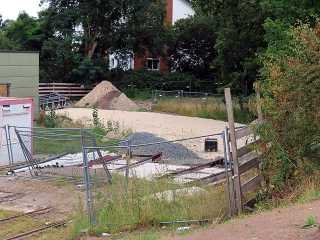

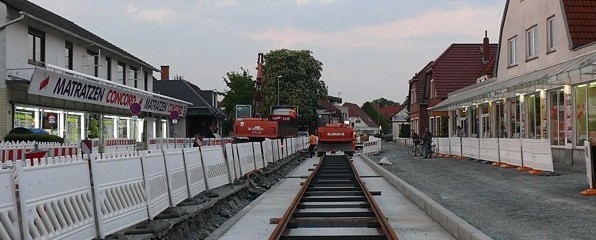

Seit gestern Abend liegen auf dem zweiten Bauabschnitt die ersten Schienen. Diese Fotostrecke zeigt den zweiten Bauabschnitt einen Tag zuvor.

14.05.2012

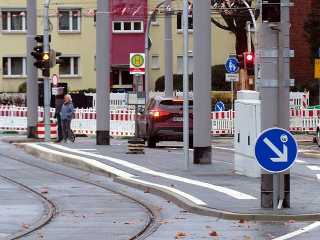

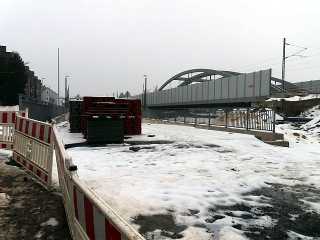

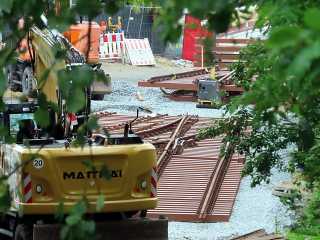

Linie 4: Gleisbau in Lilienthal

Ein Jahr und eine Woche nach dem Baubeginn für die Linie 4 von Borgfeld nach Falkenberg, wurden heute die ersten Gleissegmente an die Baustelle transportiert.

Gleisbau in Lilienthal

Beginnend um 20 Uhr werden im Laufe des abends insgesamt 15 Gleissegmente an den Abschnitt zwischen der Haltestelle Trupe und der Torneestraße gebracht. In dieser Zeit ist die Hauptstraße zwischen Truperdeich und Torneestraße gesperrt. Die Linie 30 wird ab Borgfeld über die Umgehungsstraße und Torneestraße umgeleitet.

Die Bautätigkeiten lockten einige Zuschauer an die Baustelle, u.a. auch den lilienthaler Bürgermeister Willy Hollatz.

14.05.2012

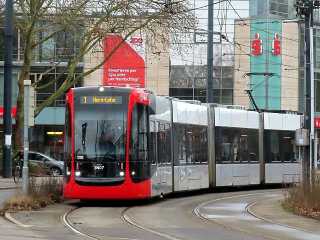

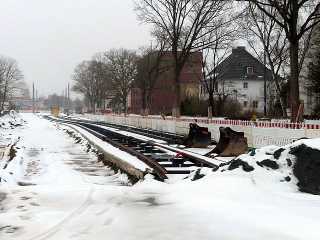

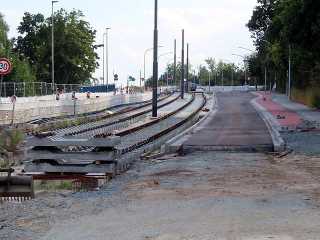

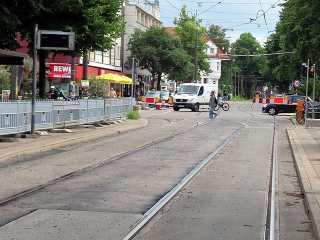

Linie 4: Der zweite Bauabschnitt am 06.05.2012

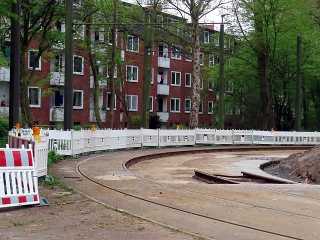

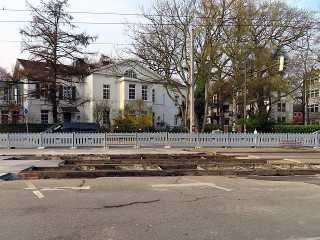

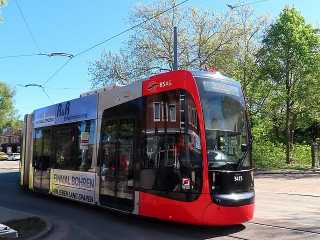

Am zweiten Bauabschnitt
Am zweiten BauabschnittAm zweiten Bauabschnitt

Heute abend werden ab 20 Uhr die ersten Schienen an die Baustelle transportiert. Ab morgen wird auf dem zweiten Bauabschnitt zwischen Mehlandsdeich und Torneestraße mit der Verlegung des stadtauswärtigen Gleises begonnen.

Die Fotostrecke zeigt den zweiten Bauabschnitt am 06.05.2012, dem Jahrestag des ersten Spatenstichs.

13.05.2012

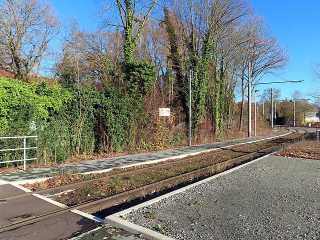

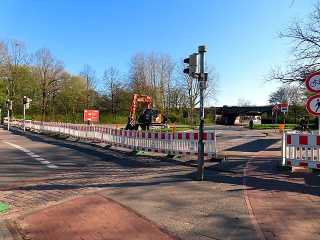

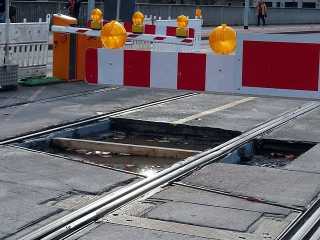

Freitag am Schweizer Eck

Linie 4: Die Bauabschnitte 4 und 8

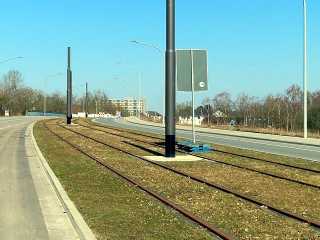

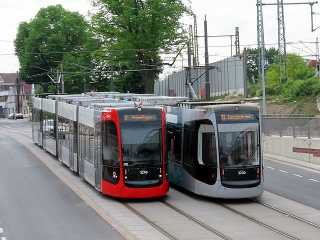

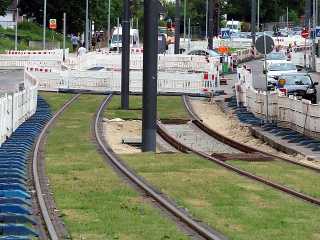

Am Schweizer Eck

Am letzten Freitag am Schweizer Eck.

Am achten Bauabschnitt
Am vierten BauabschnittAm achten Bauabschnitt

Die Bauabschnitte 4 und 8 am 28.04.2012.

12.05.2012

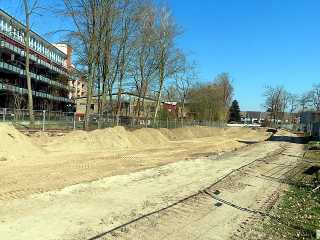

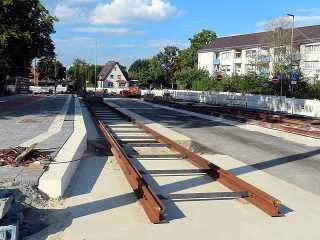

Linie 4: Der sechste Bauabschnitt

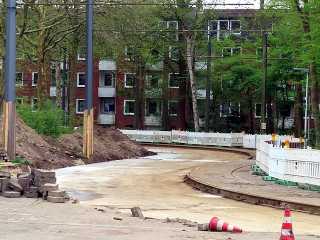

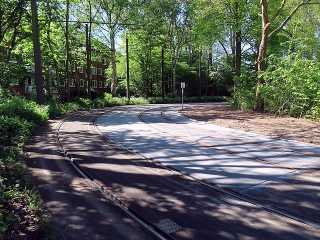

Am sechsten Bauabschnitt
Am sechsten BauabschnittAm sechsten Bauabschnitt

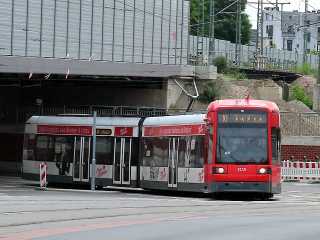

Der sechste Bauabschnitt am 28.04.2012.

 Artikel, die älter als der 12.05.2012 sind, befinden sich im Archiv
