Der sechste Bauabschnitt am 07.07.2012

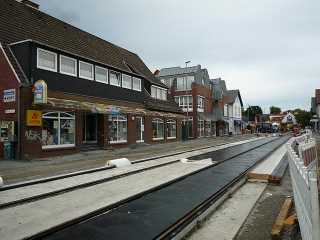

Am zehnten Tag zwischen Feldhäuser und KlosterstraßeDie Arbeiten an der Gleisverfüllung haben die Bahnhofstraße erreicht. Im nördlichen Abschnitt wurde weiter an den Wasserabläufen gebaut. An der Feldhäuser Straße wurde auf der stadtauswärtigen Seite Bitumen aufgetragen. | |

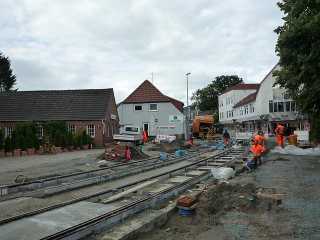

Am elften Tag zwischen Feldhäuser und KlosterstraßeSüdlich der Bahnhofstraße wurde heute weiter Bitumen aufgetragen. Nördlich ging die Gleisverfüllung weiter und hat im Laufe des Nachmittages fast die Klosterstaße erreicht. An der Klostestraße wurde das stadteinwärtige Gleis bis zu jener verlängert, bis gestern fing das Gleis erst einige Meter weiter südlich an. | |
