Archiv Juli 2012
Bitumen an der Haltestelle TrupeAusgehend von der Haltestelle Trupe wurde in stadtauswärtiger Richtung Bitumen aufgetragen. Am nördlichen Ende des zweiten Bauabchnittes stehen die ersten Umleitungsschilder für die anstehende achtwöchige Sperrung des dritten Bauabschnittes für den Durchgangsverkehr. | |||
Gleisbau an der WörpebrückeAn der Wörpebrücke wurden Ende der Woche drei Gleisjoche verlegt, außerdem wurde innerhalb von 48 Stunden eine Betonplatte südlich der Brücke gegossen. Damit reicht das Gleis fast bis zum Ortseingangsschild. Zwischen Truperdeich und Trupe wurde ebenfalls eine Bitumenschicht aufgetragen, außerdem hat das Gleis auf einem kurzen Abschnitt unweit der Kurve am Truperdeich eine Asphaltschicht erhalten. | |||
Bauarbeiten am GehwegSeit dieser Woche wird auf dem Abschnitt südlichen Mehlandsdeich am stadtauswärtigen Gehweg gebaut. Auf einem kurzen Abschnitt nördlich der Einmündung der Straße Trupe kann man sich bereits jetzt einen Eindruck vom zukünftigen Gehweg machen. | Mitte Juni an der FlutbrückeAm 19., 21. und 23.06.2012 an der Flutbrücke in Borgfeld. | ||

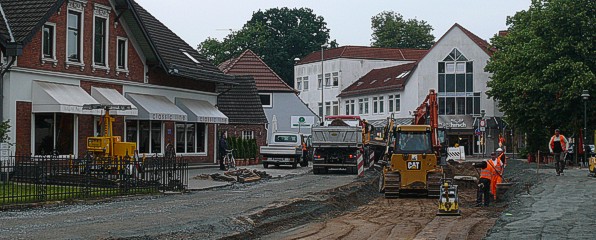

Vollsperrung der HauptstraßeSeit heute ist die Hauptstraße auf dem dritten Bauschnitt für die nächsten acht Wochen gesperrt. In den beiden Wochen bis zu den Sommerferien befindet sich die Sperrung zwischen der Feldhäuser und Klosterstraße. In dieser Zeit findet der komplette Gleis- und Straßenbau statt. Wenn alles nach Plan geht, dann ist der dritte Bauabschnitt größtenteils mit dem Ende der Sommerferien fertiggestellt. Bereits heute Abend war die komplette Fahrbahn abgetragen. | |
Gleis- und Straßenbau am Teilabschnitt 3.2Heute beginnt der Gleis- und Straßenbau auf dem Teilbauabschnitt 3.2 zwischen Feldhäuser Straße und der Klosterstraße. In der vergangenen Woche wurde in diesem Bereich, außer an der Bahnhofstraße, die stadteinwärtige Fahrbahn ausgekoffert. | |||
Samstag nördlich TrupeDie Bauarbeiten an der Asphaltdecke gingen der vergangenen Woche weiter in Richtung der Torneestraße. Umgekehrt ist der Gehweg in Richtung der Einmündung der Straße Trupe gewachsen. | |||
Samstag südlich TrupeAn der Einmündung der Straße Trupe wurde das Gleis bis zur Oberkante mit Beton verfüllt. An der Wörpebrücke schließen die Betonplaten zu beiden Enden an die Brücke an. | |||
Schienen am Falkenberger KreuzEnde Juni wurden auf dem Park&Ride-Platz am Falkenberger Kreuz Gleisjoche zusammengeschraubt. Am 30.06.2012 lagen bereits 16 vormontierte auf vier Stapeln und für rund weitere 25 lagen die Schienen bereit. Diese dürften für den dritten Bauabschnitt bestimmt sein, auf welchem Vorgestern der Gleis- und Straßenbau begonnen hat. Auf dem achten Bauabschnitten gingen die Bauarbeiten wieder weiter. | |
Stadteinwärts bis zur Danziger StraßeDer sechste Bauabschnitt zwischen Auf dem Kamp und der Danziger Straße. | |||

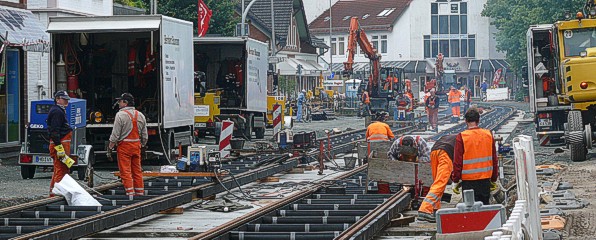

Gleisbau an der BahnhofstraßeHeute Vormittag wurden zwischen der Feldhäuser Straße und der Klosterstraße die beiden Gleise verlegt. Während an der Klosterstraße die letzten Gleisjoche abgeladen wurden, waren südlich der Bahnhofstraße die ersten zusammengeschweißt. Die Bauarbeiten wurden von interessierten Blicken verfolgt. | |
Gestern Abend an der BahnhofstraßeGestern Abend war das stadtauswärtige Gleis im Bereich der Feldhäuser Straße an die Betontragplatte fixiert. Die Gleise selbst waren fast vollständig geschweißt. | Stadteinwärts ab der Danziger StraßeSeit Ende Juni reichen die Bauarbeiten bis zur Danziger Straße. Bisher haben sie sich auf dem gesamten Abschnitt zwischen Timkenweg und Danziger Straße nur auf die Kanalisation bezogen. | ||
Am achten Tag zwischen Feldhäuser und KlosterstraßeHeute hatten die Bauarbeiten in Lilienthal ihren Schwerpunkt südlich der Bahnhofstraße. Dabei wurden die ersten Steine für die Regenrinne gesetzt und die ersten Lücken in der Betontragplatte geschlossen. | |||
In den letzten acht Tagen an der WörpebrückeDie Wörpebrücke an den vergangenen acht Tagen. Seit dem 09.07.2012 wurde das Gleis zwischen Landesgrenze und Truperdeich verfüllt, inkl. Wörpebrücke. Bis auf zwei Dreicke unmittelbar an der Wörpebrücke ist die Straße asphaltiert. | Am neunten Tag zwischen Feldhäuser und KlosterstraßeAuch heute war der Schwerpunkt der Bauarbeiten auf dem Abschnitt Feldhäuser - Bahnhofstraße zu verzeichnen. Ausgehend von der Feldhäuser Straße wird die Gleistrasse mit Beton verfüllt. Die gesetzte Regenrinne reicht zu beiden Seiten bis zur Bahnhofstraße. Nördlich der Bahnhofstraße wurde im Bereich des stadteinwärtigen Gehweges gebaut. | ||
Am zehnten Tag zwischen Feldhäuser und KlosterstraßeDie Arbeiten an der Gleisverfüllung haben die Bahnhofstraße erreicht. Im nördlichen Abschnitt wurde weiter an den Wasserabläufen gebaut. An der Feldhäuser Straße wurde auf der stadtauswärtigen Seite Bitumen aufgetragen. | Die Bauabschnitte 1 und 8 am 07.07.2012Am achten Bauabschnitt gingen auf dem östlichen Teil die Arbeiten weiter, während auf dem westlichen Abschnitt die alte Verkehrsführung über die stadteinwärtige Seite wieder hergestellt wurde, aber es sonst im Bereich der Gleistrasse keine Bautätigkeiten gab. Auf der Flutbrücke wurde mit der Verlegung von Leitungsrohren links und rechts der Gleistrasse begonnen. | ||
Am elften Tag zwischen Feldhäuser und KlosterstraßeSüdlich der Bahnhofstraße wurde heute weiter Bitumen aufgetragen. Nördlich ging die Gleisverfüllung weiter und hat im Laufe des Nachmittages fast die Klosterstaße erreicht. An der Klostestraße wurde das stadteinwärtige Gleis bis zu jener verlängert, bis gestern fing das Gleis erst einige Meter weiter südlich an. | |||
Am zwölften Tag zwischen Feldhäuser und KlosterstraßeSeit heute wird die Haupstraße von der Feldhäuser Straße aus asphaltiert. Gegen Abend haben die Bauarbeiter die Bahnhofstraße erreicht. Nördlich der Bahnhofstraße ist die Gleistrasse fast vollständig mit Beton verfüllt. | |||
Zwischen Trupe und Torneestraße (Teil I)Die Hauptstraße zwischen Trupe und Torneestraße in der zweiten Juliwoche. Die Arbeiten verschieben sich auf diesem Abschnitt immer weiter an den Straßenrand. Bis zum 13.07.2012 war ein Teilabschnitt des Gehwegs gepflastert. An der Einmündung der Straße Trupe ist an der Betondecke Nacharbeit erforderlich. | |||
Zweite EtappeIn den nächsten zwei Wochen läuft die zweite Etappe auf dem dritten Bauabschnitt. In dieser Zeit werden die Schienen zwischen der Apothekenstraße und der Einmündung der Straße Konventshof verlegt. Heute wurde die Straßendecke abgetragen und an beiden Enden des Teilbauabschnittes wurde das Erdreich ausgekoffert. | |||
Am Anfang und EndeMitte Juli am Anfang und Ende der Verlängerung der Linie 4 nach Falkenberg. | |||
Am Bauabschnitt 3.2Der dritte Bauabschnitt zwischen Klosterstraße und Feldhäuser Straße. | Der fünfte BauabschnittDas Gleichrichterwerk hat in der zweiten Juliwoche ein Tonnendach erhalten, außerdem gingen die Arbeiten an der Kanalisation im Umfeld der Moorhauser Landstraße weiter. | ||
Zwischen Trupe und Torneestraße (Teil III)Zwischen Trupe und Torneestraße | |||
Bauarbeiten an der Wörpebrücke (Teil III)Bauarbeiten zwischen Truperdeich und Landesgrenze. | |||
